안녕하세요.
군산신역세권 주민 여러분이 궁금해하실 반가운 소식!
바로 (가칭) 군산신역세권유치원 신축공사 진행 현황입니다.
2025년 5월 말 기준, **전체 공정률은 25.12%**로 본격적인 골조 공사가 착실히 진행 중입니다.
현장 사진과 함께 공사 개요 및 주요 내용 안내드릴게요.

🏗️ 공사 개요
- 공사명: (가칭) 군산신역세권유치원 신축공사
- 위치: 전라북도 군산시 내흥동 1059
- 총 투자비: 약 256억 원
- 현재 공정률: 25.12% (2025년 5월 기준)
🏫 시설 규모
- 학급 수: 총 16학급 (일반 8, 특수 8)
- 부지 면적: 5,000㎡
- 건물 규모: 철근콘크리트 구조 / 지상 4층
- 건축 면적: 2,327㎡
- 연면적: 5,909㎡

추가로 군산 신역세권 오셔뷰에 관해 더 알아보시려면 🌅 군산 신역세권 오션뷰 — 일몰과 야경의 황홀한 조화 참고하세요
📋 5월 공사 현황
공종 | 주요 작업 내용 | 공정률 |
---|---|---|
건축/토목/조경 | 3층 바닥 보 및 슬라브 거푸집 조립 중 | 25.12% |
기계 | 3층 바닥 스리브 및 배관 설치 준비 중 | 4.08% |
전기 | 3층 바닥 스리브 및 배관 설치 준비 중 | 9.38% |
통신 | 3층 바닥 스리브 및 배관 설치 준비 중 | 7.37% |
소방 | 3층 바닥 스리브 및 배관 설치 준비 중 | 2.02% |

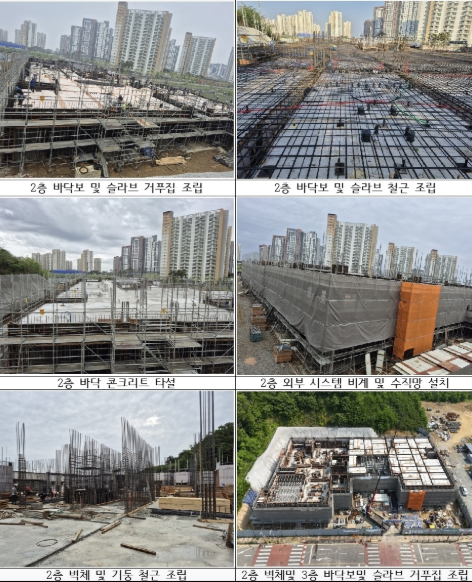

📸 현장 모습 요약
- 2층 바닥보 콘크리트 타설 완료
- 3층 바닥보 및 슬라브 작업 한창
- 전체적으로 구조물의 윤곽이 드러나고 있어, 눈에 띄게 변화하는 모습을 확인할 수 있습니다

👶 마무리하며
아이들이 마음껏 뛰놀고 배우게 될 군산신역세권 유치원,
2026년 개원을 향해 한 걸음씩 나아가고 있습니다.
교육 인프라 확충을 통해 정주 여건이 더욱 향상될 것으로 기대되며,
앞으로도 신역세권의 다양한 변화 소식을 빠르게 전해드리겠습니다!
